配套儲量超12億噸超級大礦!廣東云浮碼頭沖刺10月試運營 打通砂石外運通道!
該項目位于云浮市郁南縣建城鎮西江右岸,總投資約10.02億元,主要建設5個2000噸級散裝泊位及相應的配套設施,設計年吞吐量2000萬噸。

配套儲量超12億噸超級大礦!廣東云浮碼頭沖刺10月試運營 打通砂石外運通道!
該項目位于云浮市郁南縣建城鎮西江右岸,總投資約10.02億元,主要建設5個2000噸級散裝泊位及相應的配套設施,設計年吞吐量2000萬噸。

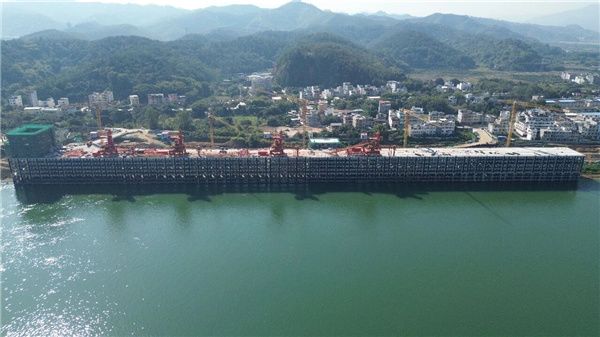

從云浮國資獲悉,廣東省云浮港都城港區建城通用碼頭一期工程整體進度完成60%,工程主體形象進度達90%,碼頭1至5號泊位順利封頂,4臺裝船機主體構件吊裝完成,工程已全面進入施工沖刺階段,有望在今年10月建成投入試運營,屆時年產5500萬噸/萬噸沖旺嶺項目產品將通過水路實現高效外運。
該項目位于云浮市郁南縣建城鎮西江右岸,總投資約10.02億元,主要建設5個2000噸級散裝泊位及相應的配套設施,設計年吞吐量2000萬噸。截至目前,累計完成投資約9.2億元。截至目前,碼頭主體工程部分已全部完工,剩余部分主要是從沖旺嶺礦山項目成品料倉至建城碼頭裝船之間的皮帶運輸廊道工程以及附建區辦公及生活基地。
據了解,沖旺嶺礦山位于廣東省云浮市郁南縣境內,可采資源量約合12.57億噸,砂石品質卓越,顆粒級配合理、石質堅硬、潔凈度高,屬一等高標建筑骨料。2022年10月18日,中電建(云浮)新材料有限公司以78.5億元競得該項目礦權,礦區設計年產規模5500萬噸,儲量規模位居全國第二、華南地區單體規模第一,屬于大型優質建筑石料礦山,為大灣區高品質工程建設提供堅實基礎。
2025年10月25日,沖旺嶺項目正式邁入試產階段。隨著配套碼頭建成投用后,其生產的砂石骨料將通過水路高效外運,實現 “礦港聯動、產銷直通”。
該通用碼頭項目自動工以來,建設單位堅持安全為先、質量為本,強化全過程管控,突出智慧化、現代化建設理念,各項前期工作扎實推進、重點難點攻堅突破,整體建設進度穩步加快。現場共配置項目管理人員33人、施工作業人員136人,全力保障施工安全與進度。
關鍵節點方面,皮帶機運輸廊道、碼頭護岸、生產輔助建筑物等剩余工程正按計劃全速有序推進;水下礁石破除、施工便道修筑、臨時加工場地硬化等前期工作均已完成;水上施工平臺搭建與拆除工作全部結束,累計打設管樁400根,完成鋼平臺搭設及拆除各14877平方米。
此外,護岸加固工程也穩步推進,已完成高壓旋噴樁和水泥攪拌樁近4400根,為碼頭岸坡穩定打下了堅實基礎。項目建成達產后,預計可實現年產值1.24億元以上,年納稅超過1000萬元,對推動港產城融合發展、助力云浮經濟社會高質量發展具有重要意義。
據悉,建城通用碼頭建成后將成為云浮郁南綠色建材產業園的重要配套,大幅降低運輸成本,補齊產業鏈運輸短板。項目將整合西江沿線碼頭資源,吸引更多企業落戶,形成產業聚集優勢。
隨著沖旺嶺礦區、元珠礦區投產,年出貨量預計達7600萬噸,郁南港區碼頭吞吐量將躍升至9200萬噸。在嚴格的質量管控和安全保障下,建城通用碼頭正推動郁南縣形成“港產城”融合發展新格局。同時,該項目將成為西江流域重要的現代化水運樞紐,為云浮市經濟高質量發展注入強勁動力,助力“百千萬工程”目標實現。
